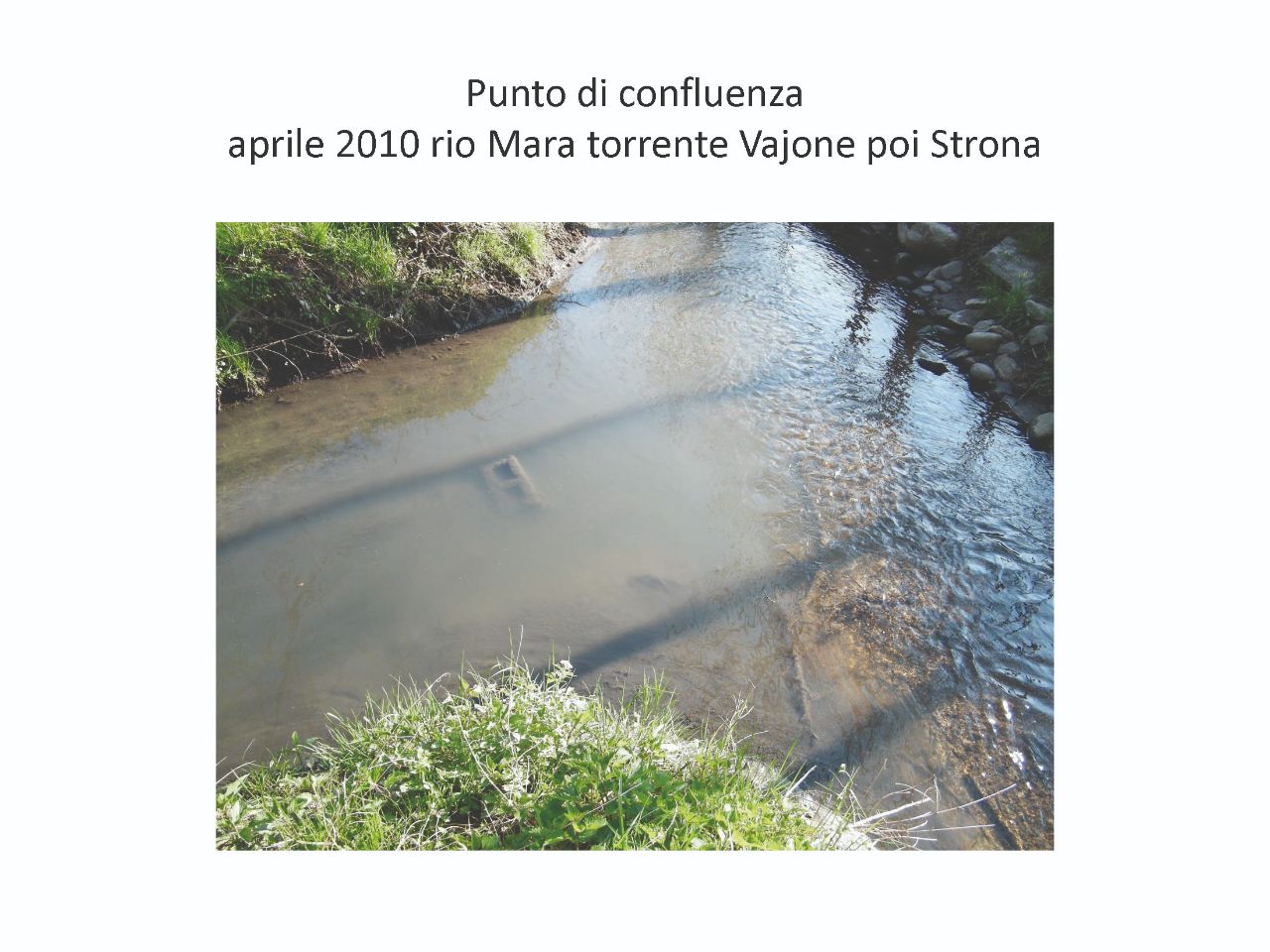

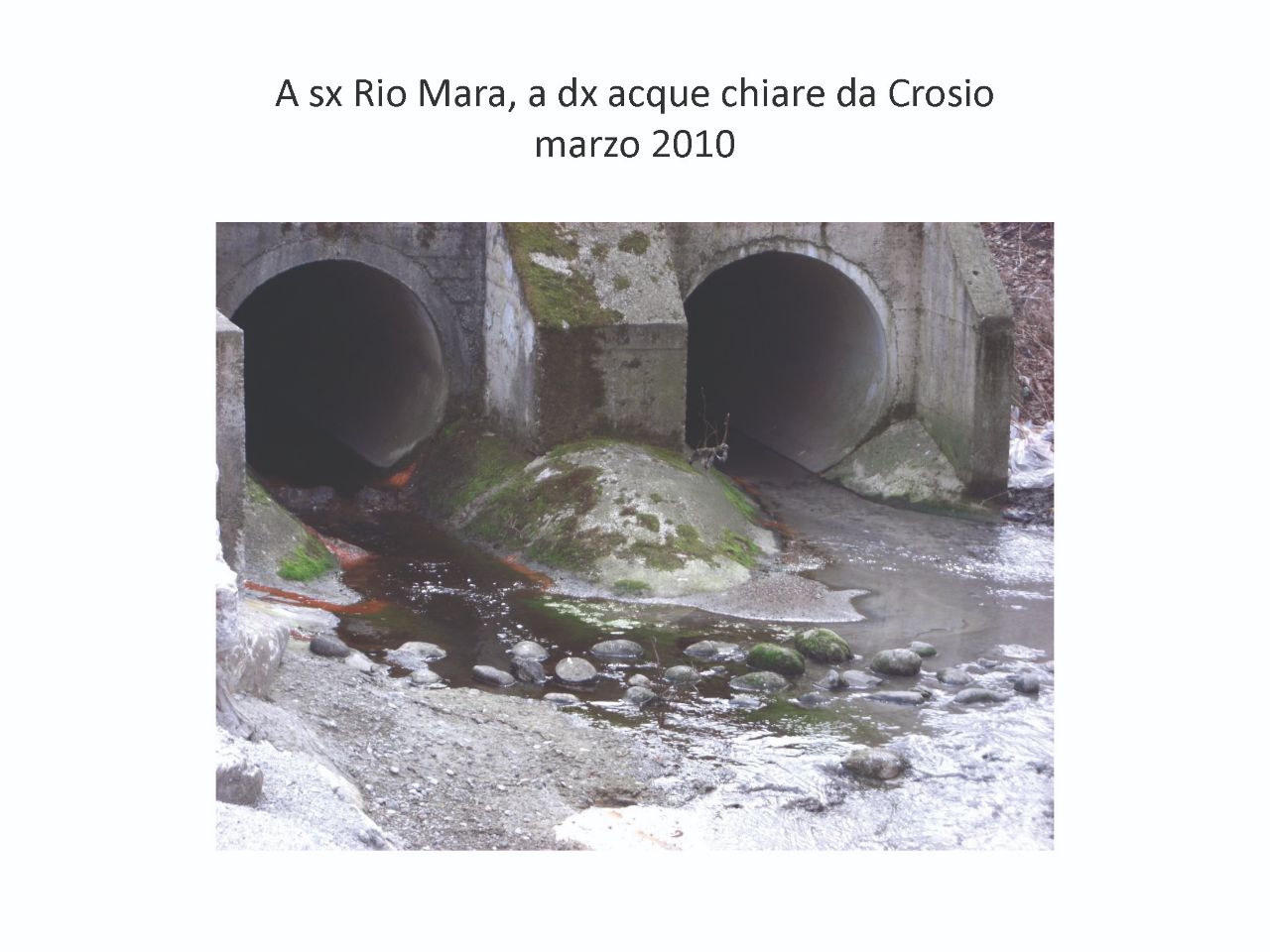

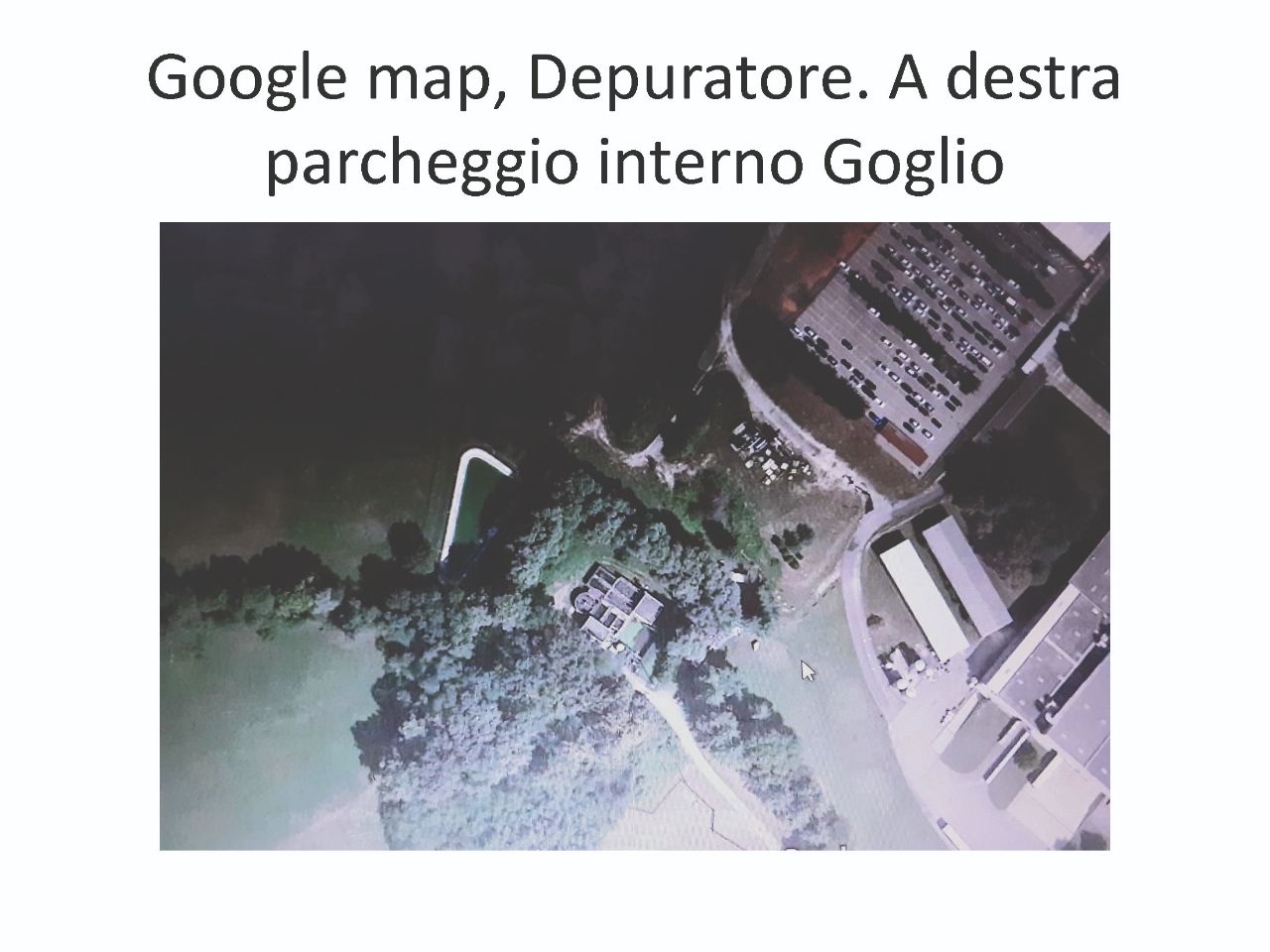

Il nostro depuratore fu costruito negli anni ottanta del 1900 su progetto dell’Ingegner Ponzellini. Situato in località Caregò, scarica le acque depurate nel rio Mara che poi confluisce nel torrente Strona. Il 9 ottobre 2012 la giunta comunale presieduta dal Sindaco Tognola approvò lo Studio di fattibilità per il convogliamento dei reflui del depuratore nel Collettore del lago di Varese, per un costo stimato di 320.000 euro, mediante stazione di sollevamento, tubazione in pressione e infine collegamento a gravità fino alla fognatura con recapito al collettore. Tale decisione, a testimonianza della sua validità, fu accolta dalla Provincia e inserita nel Piano d’Ambito Territoriale (ATO) provinciale.

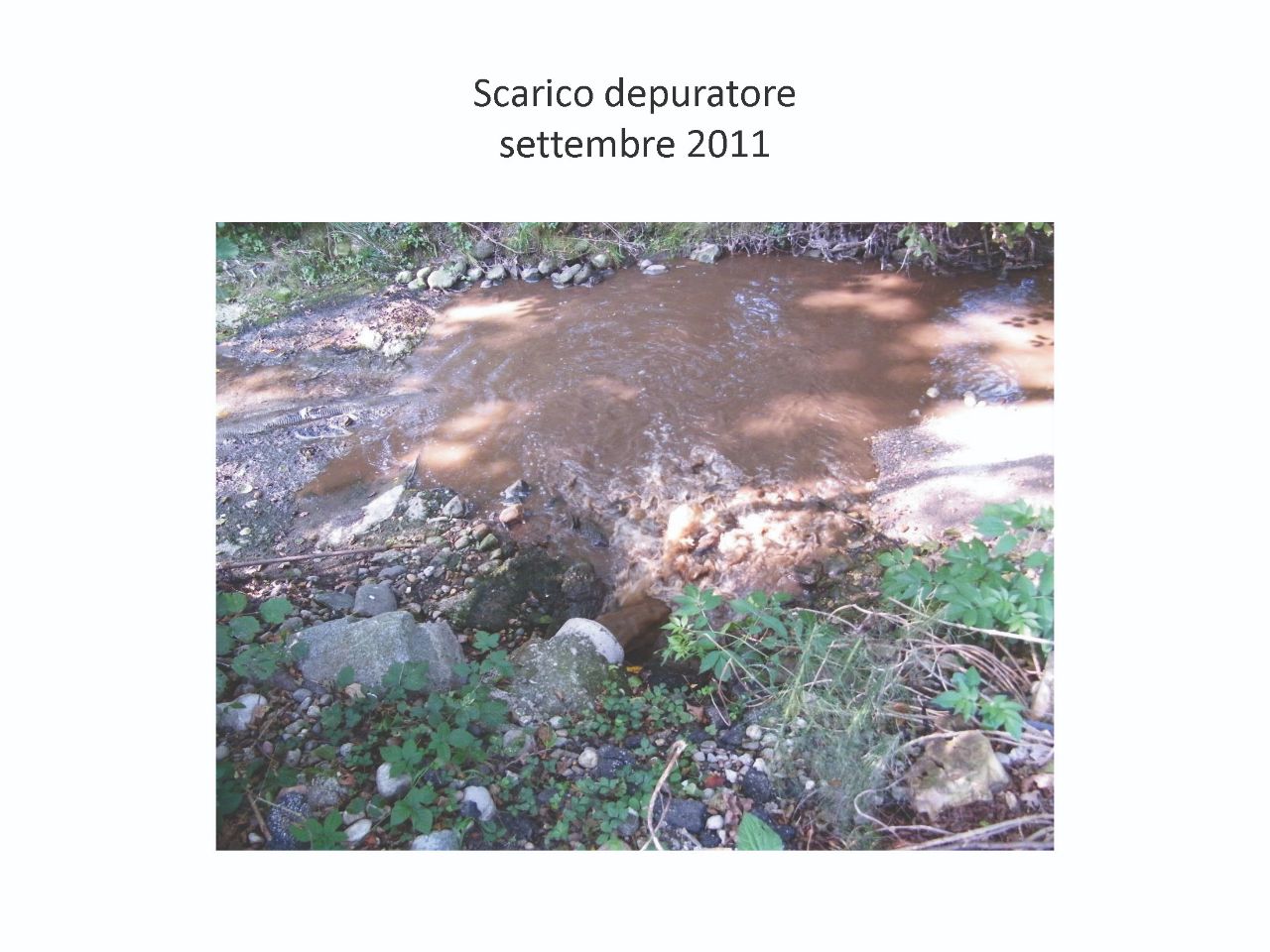

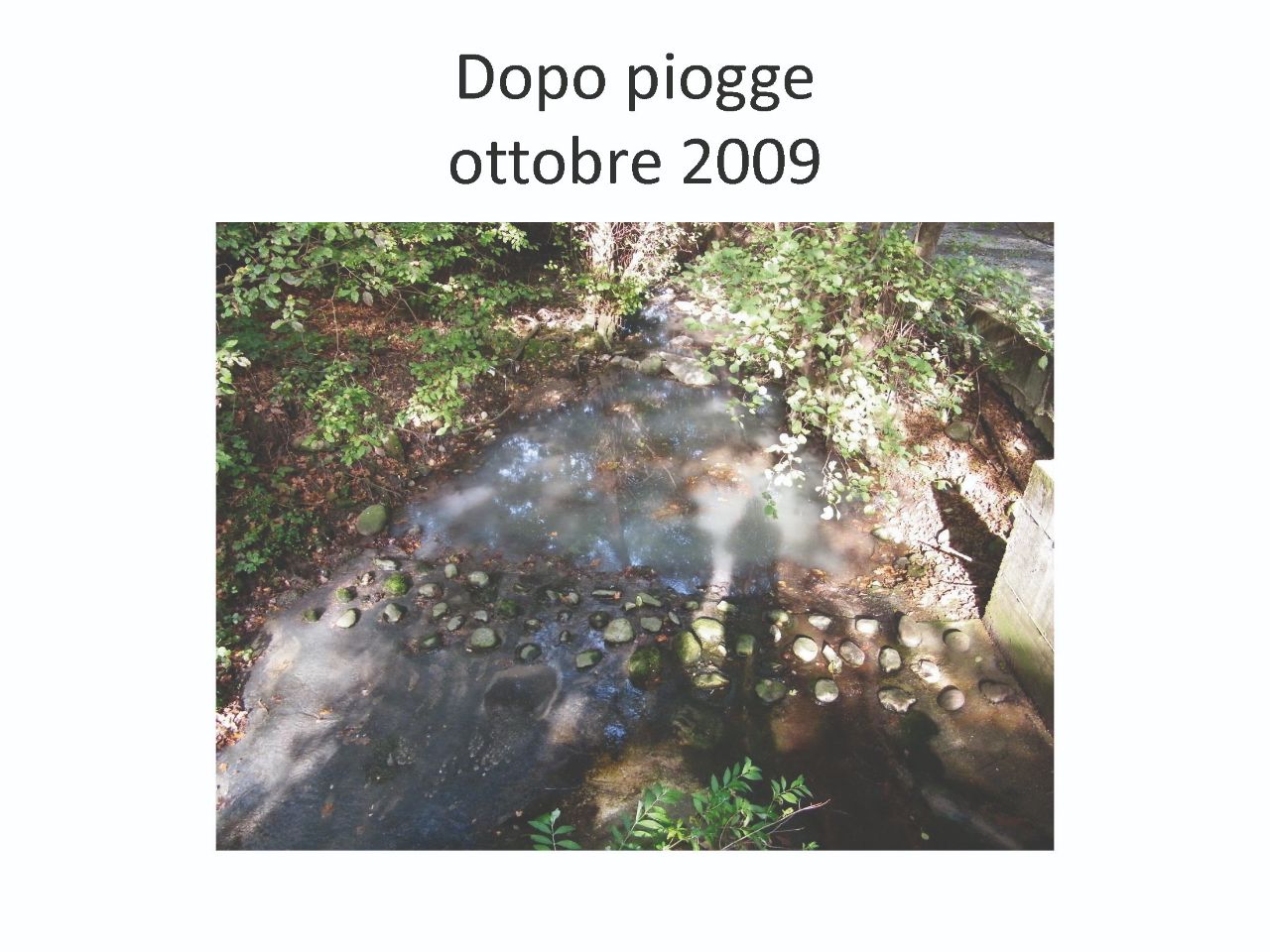

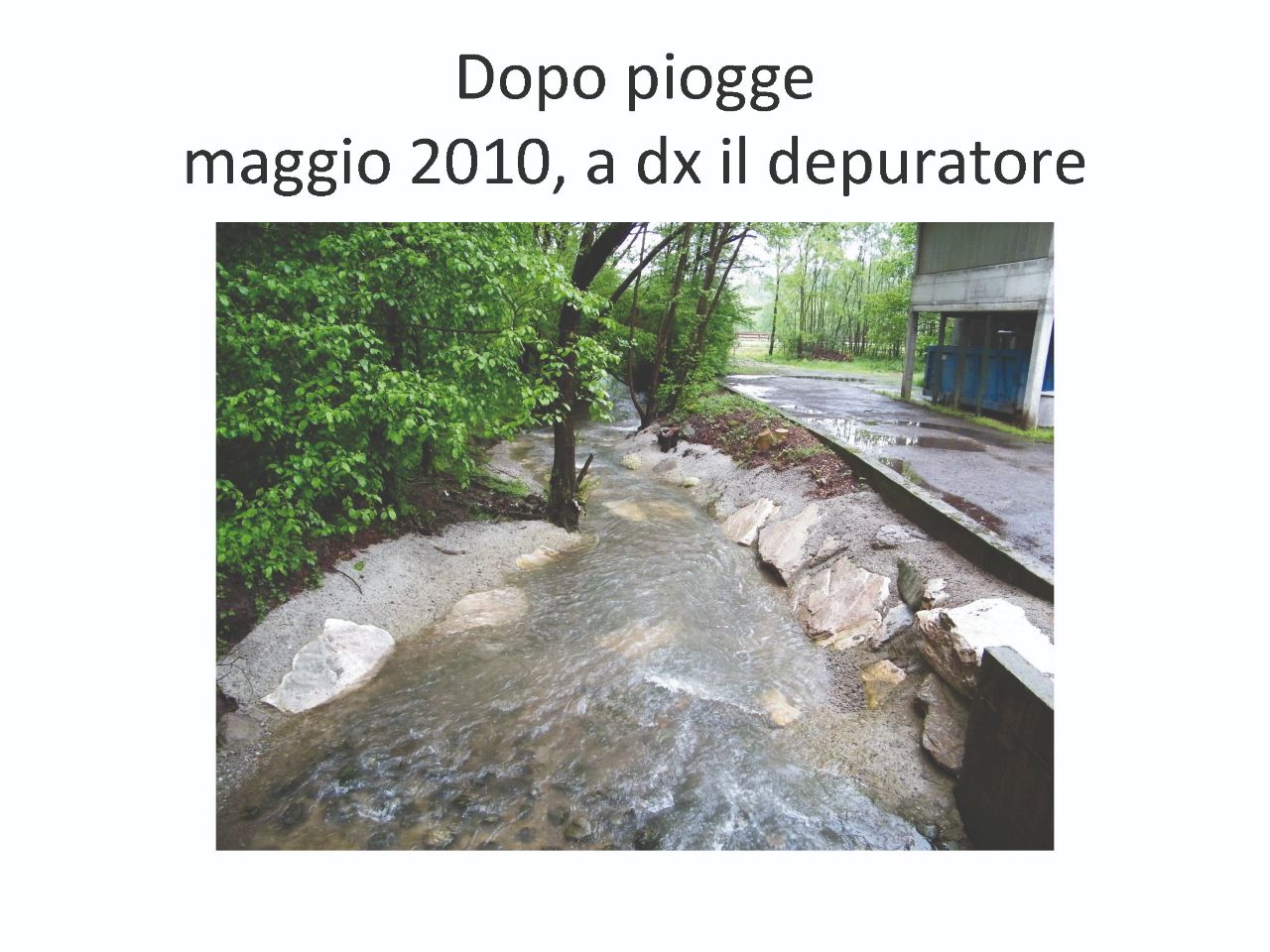

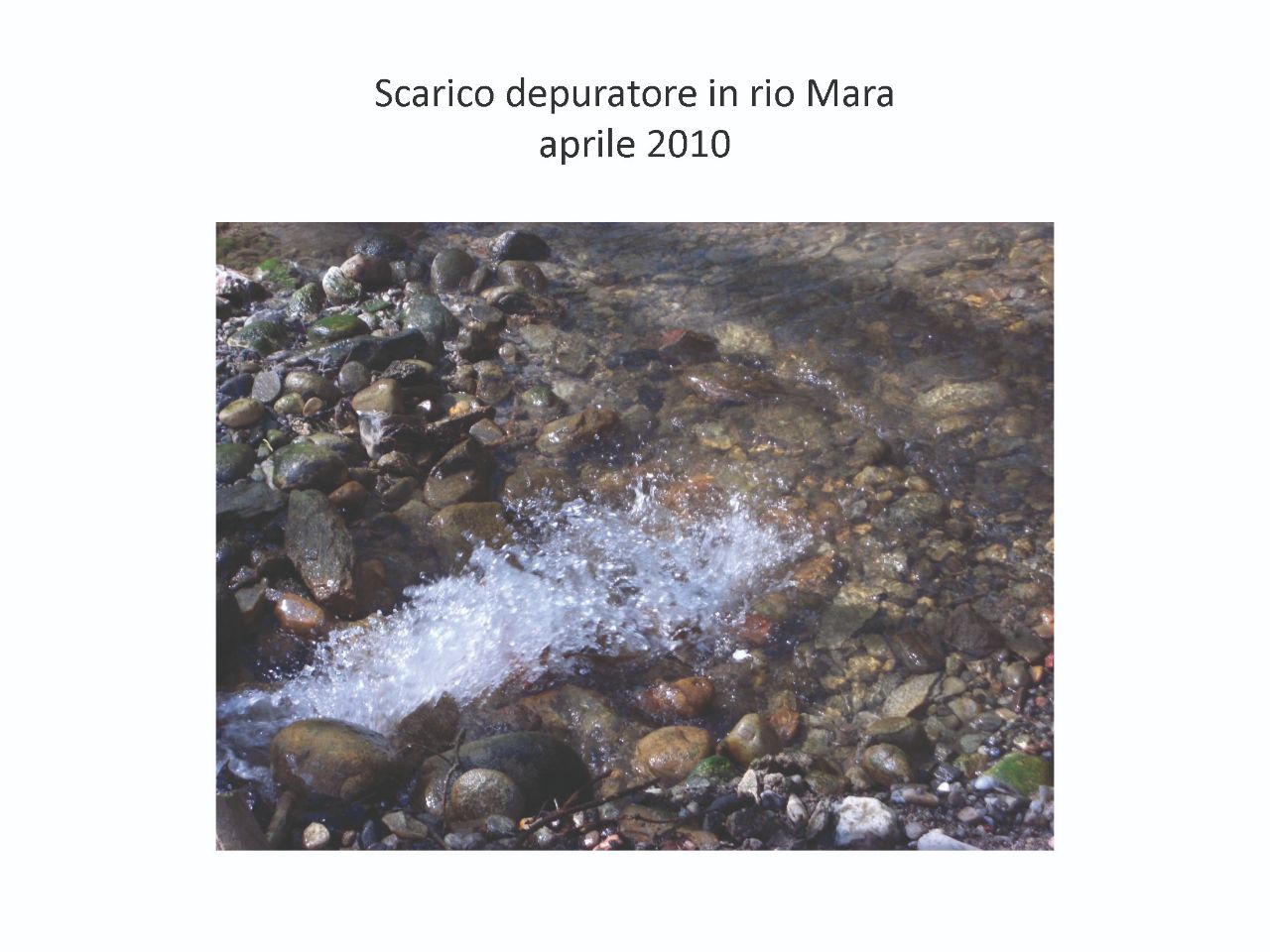

Nel 2015 e ancora nel 2019 l’Agenzia Regionale di Protezione dell’Ambiente (ARPA) ha dichiarato il nostro impianto non conforme per superamenti dei parametri BOD e COD e SST spesso legati a fughe di fango in tempo di pioggia, oltre a problematiche legate a tossicità dello scarico per dosaggio di ipoclorito di sodio.
La Società per la tutela e salvaguardia delle acque del lago di Varese e di Comabbio S.P.A. ha prodotto un progetto per il risanamento idraulico del Collettore Sud e Comabbio nel dicembre 2016 a cura della BMB Ingegneria s.r.l. Tale studio ha previsto dei miglioramenti sulla rete fognaria di Daverio, in particolare su alcuni sfioratori, in modo da regolare la portata nera diluita da avviare alla depurazione in tempo di pioggia, sì da ridurre le portate transitanti nel collettore permettendo un funzionamento non in pressione. Altri interventi sono previsti per superare l’insufficienza idraulica del collettore in numerosi tratti, con conseguenti effetti di rigurgito verso monte: bacini di laminazione lungo il collettore in corrispondenza dei punti più critici con accumulo del volume eccedente di liquidi e reimmessa in un secondo momento ad evento meteorico terminato (in particolare a Cazzago Brabbia e Biandronno).

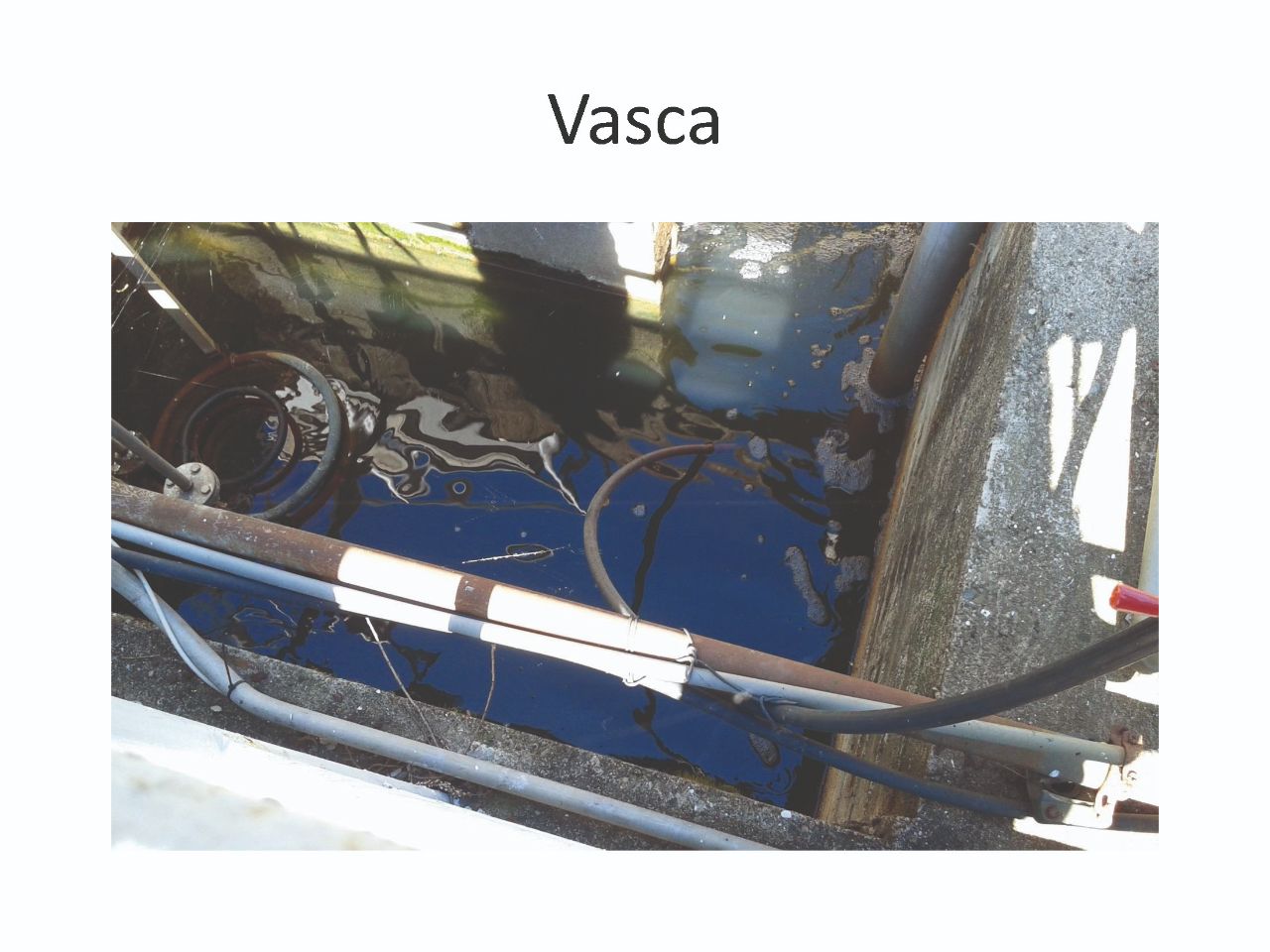

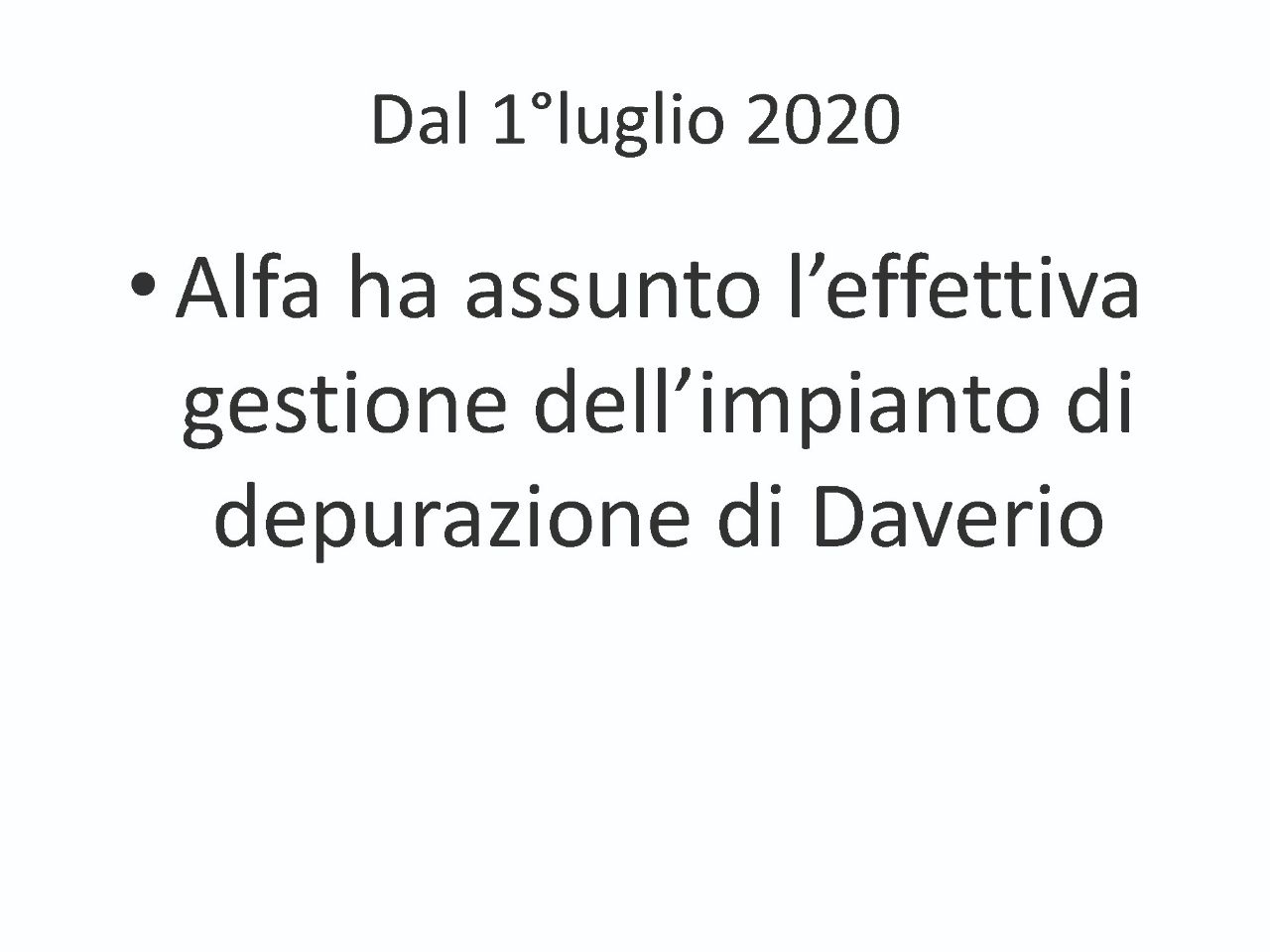

Nel luglio del 2020, la società pubblica del servizio idrico integrato ALFA SRL è subentrata nella gestione del nostro impianto di depurazione. In attesa della dismissione, ALFA SRL, visto lo stato di degrado del depuratore certificato dal Verbale di consegna dell’impianto del 17.7.2020, ha deciso alcuni importanti interventi per mitigare la ridotta funzionalità dell’impianto stesso.
Ma la soluzione definitiva che permetterà di evitare che il nostro depuratore continui ad inquinare le acque del torrente Strona e quindi del fiume Ticino e poi del Po fino ad arrivare al mare Adriatico, la soluzione risolutrice rimane la dismissione del depuratore.
La richiesta biochimica di ossigeno, nota anche come BOD o BOD5 (acronimo dell’inglese Biochemical Oxygen Demand) e COD (Chemical Oxygen Demand) si definisce come la quantità di ossigeno che viene utilizzata in 5 giorni dai microorganismi aerobi (inoculati o già presenti in soluzione da analizzare) per decomporre (ossidare) al buio e alla temperatura di 20°C le sostanze organiche presenti in un litro d’acqua o di soluzione acquosa.
È quindi una misura indiretta del contenuto di materia organica biodegradabile presente in un campione d’acqua o soluzione acquosa ed è uno dei parametri più in uso per stimare il carico inquinante delle acque reflue.
Con il termine solidi sospesi totali si intendono tutte quelle sostanze disciolte, presenti nel campione d’acqua da analizzare, che vengono trattenute da un filtro a membrana, di determinata porosità.
Nel dettaglio gli interventi svolti nei primi 40 giorni di gestione hanno riguardato:• Riparazione e messa a tenuta della soglia del by-pass di testa impianto;
• L’installazione di un nuovo compressore a servizio della sezione di ossidazione biologica;
• L’installazione di una nuova pompa di ricircolo dei fanghi maggiormente performante;
• Il ripristino dei sistemi di estrazione dei surnatanti in entrambi i sedimentatori.
Nel breve periodo si procederà inoltre con:
• La sostituzione della griglia di testa impianto;
• L’installazione di un sistema di teleallarme;
• Il ripristino del sistema di estrazione delle sabbie dalla vasca di dissabbiatura iniziale.
Contattaci per qualsiasi domanda o dubbio!
Daverio cresce – 2022
Cookie | Durata | Descrizione |
---|---|---|
cookielawinfo-checkbox-analytics | 11 months | This cookie is set by GDPR Cookie Consent plugin. The cookie is used to store the user consent for the cookies in the category "Analytics". |
cookielawinfo-checkbox-functional | 11 months | The cookie is set by GDPR cookie consent to record the user consent for the cookies in the category "Functional". |
cookielawinfo-checkbox-necessary | 11 months | This cookie is set by GDPR Cookie Consent plugin. The cookies is used to store the user consent for the cookies in the category "Necessary". |
cookielawinfo-checkbox-others | 11 months | This cookie is set by GDPR Cookie Consent plugin. The cookie is used to store the user consent for the cookies in the category "Other. |
cookielawinfo-checkbox-performance | 11 months | This cookie is set by GDPR Cookie Consent plugin. The cookie is used to store the user consent for the cookies in the category "Performance". |
viewed_cookie_policy | 11 months | The cookie is set by the GDPR Cookie Consent plugin and is used to store whether or not user has consented to the use of cookies. It does not store any personal data. |
